Como criar um cronograma de tarefas no MS Project
Como criar um cronograma de tarefas no MS Project
Como criar um cronograma de tarefas no MS Project
Elaborar um cronograma eficiente é uma das etapas mais importantes no planejamento de qualquer projeto.
É ele que define o caminho que a equipe deve seguir, os prazos de entrega e a ordem das atividades, garantindo que tudo ocorra dentro do tempo previsto.
Para isso, contar com uma ferramenta robusta como o Microsoft Project pode fazer toda a diferença. No Project conseguimos listar todas as tarefas, seus níveis, hierárquias, duração de cada tarefa, trabalhar com datas e calendários, configurar tarefas predecessoras e amarrações, visualizar o custo, entre outras funcionalidades.
Neste post, você vai aprender, de forma prática e objetiva, como criar um cronograma de tarefas no MS Project, desde a inserção das atividades até a definição de durações, predecessoras e marcos importantes.
Você também pode conferir esse conteúdo em formato de videoaula acessando o vídeo abaixo, ou o nosso canal do YouTube.
Elaborar um cronograma eficiente é uma das etapas mais importantes no planejamento de qualquer projeto.
É ele que define o caminho que a equipe deve seguir, os prazos de entrega e a ordem das atividades, garantindo que tudo ocorra dentro do tempo previsto.
Para isso, contar com uma ferramenta robusta como o Microsoft Project pode fazer toda a diferença. No Project conseguimos listar todas as tarefas, seus níveis, hierárquias, duração de cada tarefa, trabalhar com datas e calendários, configurar tarefas predecessoras e amarrações, visualizar o custo, entre outras funcionalidades.
Neste post, você vai aprender, de forma prática e objetiva, como criar um cronograma de tarefas no MS Project, desde a inserção das atividades até a definição de durações, predecessoras e marcos importantes.
Você também pode conferir esse conteúdo em formato de videoaula acessando o vídeo abaixo, ou o nosso canal do YouTube.
Elaborar um cronograma eficiente é uma das etapas mais importantes no planejamento de qualquer projeto.
É ele que define o caminho que a equipe deve seguir, os prazos de entrega e a ordem das atividades, garantindo que tudo ocorra dentro do tempo previsto.
Para isso, contar com uma ferramenta robusta como o Microsoft Project pode fazer toda a diferença. No Project conseguimos listar todas as tarefas, seus níveis, hierárquias, duração de cada tarefa, trabalhar com datas e calendários, configurar tarefas predecessoras e amarrações, visualizar o custo, entre outras funcionalidades.
Neste post, você vai aprender, de forma prática e objetiva, como criar um cronograma de tarefas no MS Project, desde a inserção das atividades até a definição de durações, predecessoras e marcos importantes.
Você também pode conferir esse conteúdo em formato de videoaula acessando o vídeo abaixo, ou o nosso canal do YouTube.
O que é um cronograma de tarefas?
O que é um cronograma de tarefas?
O que é um cronograma de tarefas?
Um cronograma de tarefas é uma ferramenta essencial no gerenciamento de projetos, que organiza e sequencia as atividades necessárias para alcançar os objetivos estabelecidos.
Ele define o que precisa ser feito, quando e por quem, permitindo uma visão clara das etapas do projeto e facilitando o acompanhamento do progresso.
Em sua forma mais comum, o cronograma é representado visualmente por meio de gráficos, como o diagrama de Gantt, que exibe as tarefas ao longo do tempo, suas durações e dependências.
No Ms Project, teremos a visualização esquerda de todas as tarefas listadas e organizadas, e no lado direito o Gantt exibido.
Isso ajuda a identificar possíveis gargalos, otimizar a alocação de recursos e garantir que o projeto seja concluído dentro do prazo estipulado.
Além disso, o cronograma serve como uma base para a comunicação entre os membros da equipe e outras partes interessadas, promovendo o alinhamento e a transparência durante todo o ciclo de vida do projeto.
Um cronograma de tarefas é uma ferramenta essencial no gerenciamento de projetos, que organiza e sequencia as atividades necessárias para alcançar os objetivos estabelecidos.
Ele define o que precisa ser feito, quando e por quem, permitindo uma visão clara das etapas do projeto e facilitando o acompanhamento do progresso.
Em sua forma mais comum, o cronograma é representado visualmente por meio de gráficos, como o diagrama de Gantt, que exibe as tarefas ao longo do tempo, suas durações e dependências.
No Ms Project, teremos a visualização esquerda de todas as tarefas listadas e organizadas, e no lado direito o Gantt exibido.
Isso ajuda a identificar possíveis gargalos, otimizar a alocação de recursos e garantir que o projeto seja concluído dentro do prazo estipulado.
Além disso, o cronograma serve como uma base para a comunicação entre os membros da equipe e outras partes interessadas, promovendo o alinhamento e a transparência durante todo o ciclo de vida do projeto.
Um cronograma de tarefas é uma ferramenta essencial no gerenciamento de projetos, que organiza e sequencia as atividades necessárias para alcançar os objetivos estabelecidos.
Ele define o que precisa ser feito, quando e por quem, permitindo uma visão clara das etapas do projeto e facilitando o acompanhamento do progresso.
Em sua forma mais comum, o cronograma é representado visualmente por meio de gráficos, como o diagrama de Gantt, que exibe as tarefas ao longo do tempo, suas durações e dependências.
No Ms Project, teremos a visualização esquerda de todas as tarefas listadas e organizadas, e no lado direito o Gantt exibido.
Isso ajuda a identificar possíveis gargalos, otimizar a alocação de recursos e garantir que o projeto seja concluído dentro do prazo estipulado.
Além disso, o cronograma serve como uma base para a comunicação entre os membros da equipe e outras partes interessadas, promovendo o alinhamento e a transparência durante todo o ciclo de vida do projeto.
Passo a passo para criar um cronograma de tarefas no MS Project
Passo a passo para criar um cronograma de tarefas no MS Project
Passo a passo para criar um cronograma de tarefas no MS Project
Criar um cronograma no MS Project pode parecer complexo à primeira vista, mas com um pouco de prática, você vai perceber o quanto essa ferramenta é poderosa e intuitiva. A seguir, veja os principais passos para montar seu cronograma de forma eficiente:

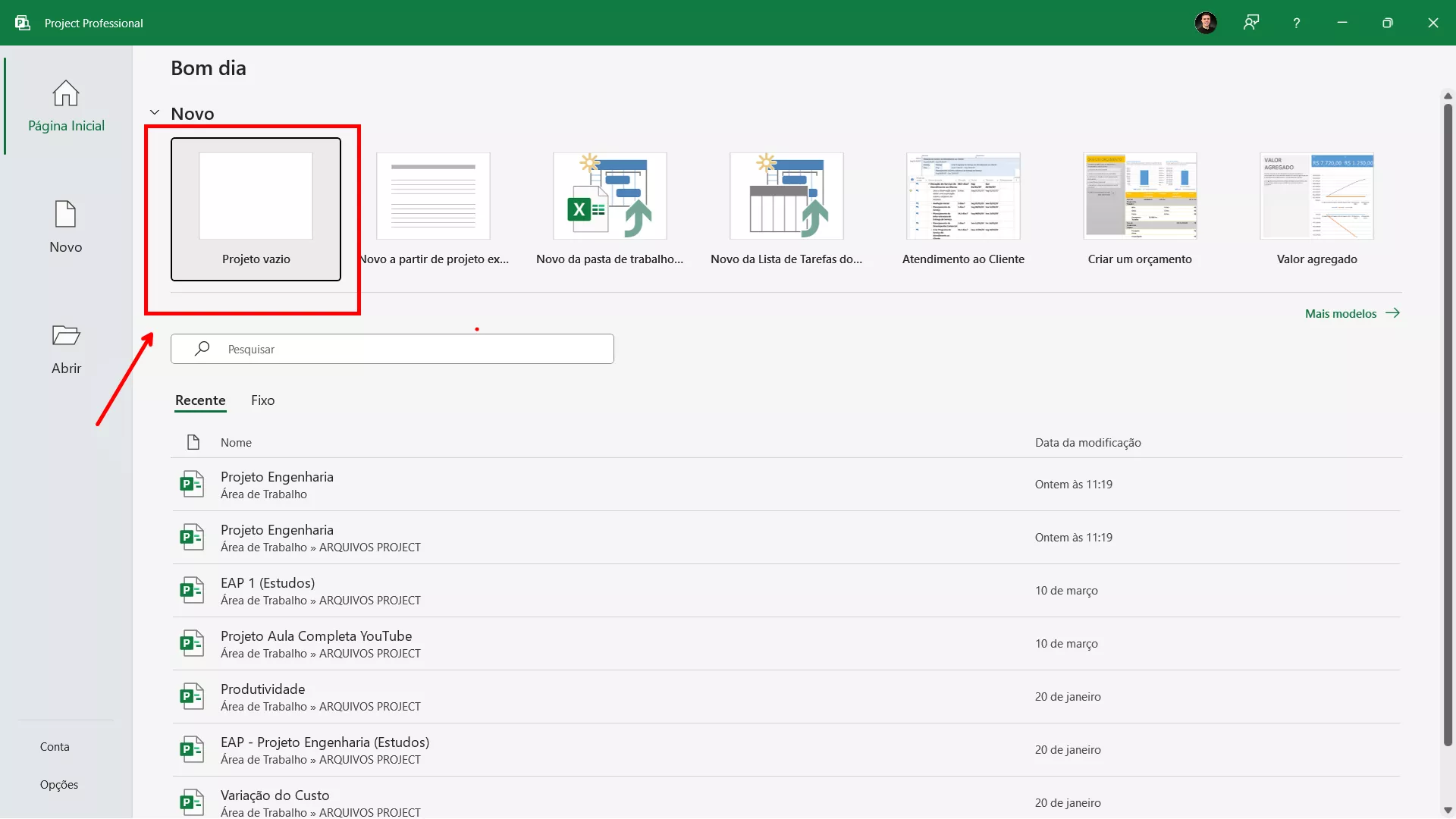

1. Crie um novo projeto
Abra o Microsoft Project e selecione a opção para iniciar um novo projeto em branco. Antes de mais nada, salve o arquivo com um nome claro e objetivo, relacionado ao projeto que está sendo planejado.
Criar um cronograma no MS Project pode parecer complexo à primeira vista, mas com um pouco de prática, você vai perceber o quanto essa ferramenta é poderosa e intuitiva. A seguir, veja os principais passos para montar seu cronograma de forma eficiente:
1. Crie um novo projeto
Abra o Microsoft Project e selecione a opção para iniciar um novo projeto em branco. Antes de mais nada, salve o arquivo com um nome claro e objetivo, relacionado ao projeto que está sendo planejado.
Criar um cronograma no MS Project pode parecer complexo à primeira vista, mas com um pouco de prática, você vai perceber o quanto essa ferramenta é poderosa e intuitiva. A seguir, veja os principais passos para montar seu cronograma de forma eficiente:
1. Crie um novo projeto
Abra o Microsoft Project e selecione a opção para iniciar um novo projeto em branco. Antes de mais nada, salve o arquivo com um nome claro e objetivo, relacionado ao projeto que está sendo planejado.

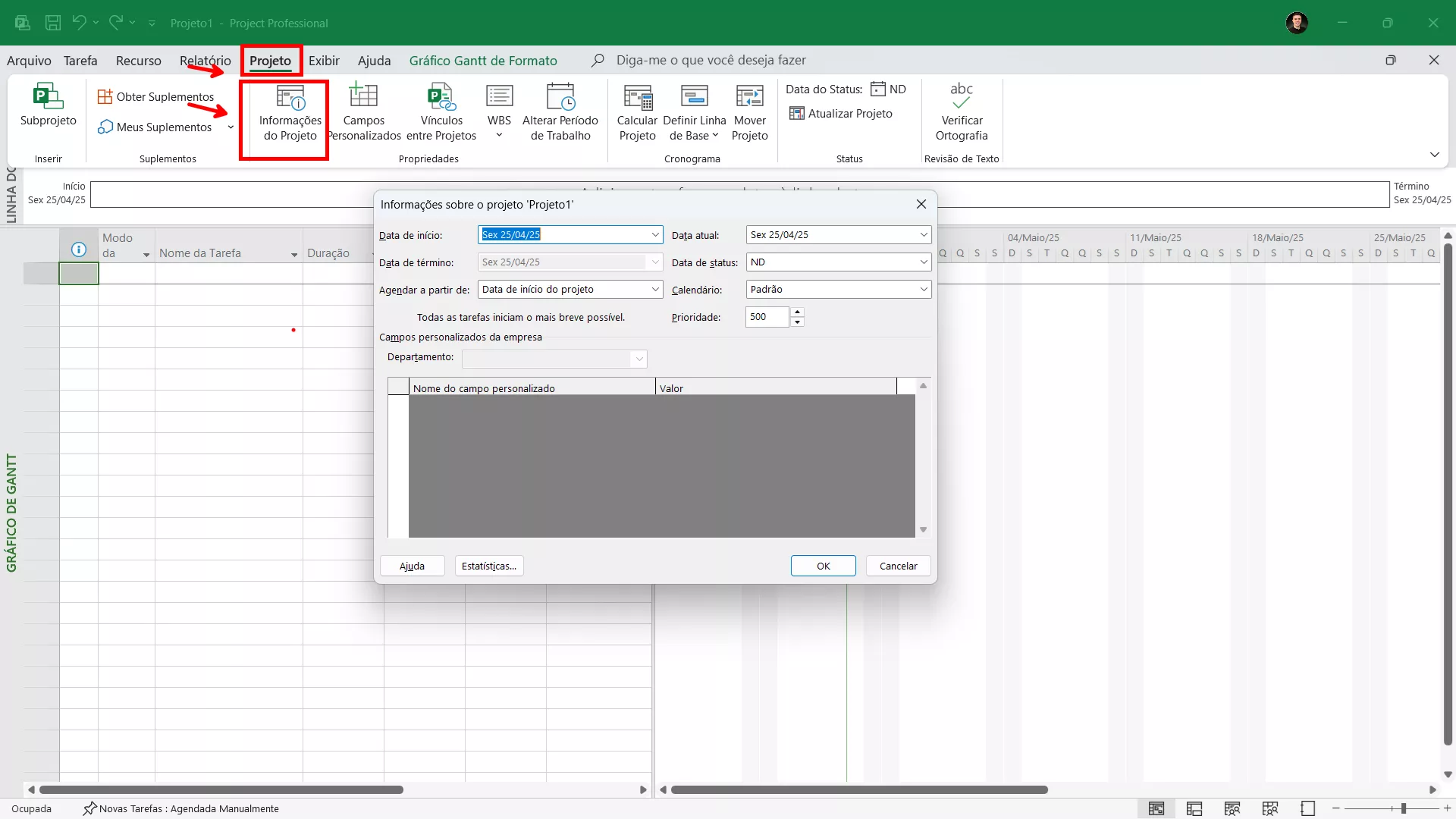

2. Defina as configurações básicas do projeto
Clique na guia Projeto e depois em Informações do Projeto. Aqui você pode ajustar a data de início do projeto, o calendário padrão e outras configurações importantes.
2. Defina as configurações básicas do projeto
Clique na guia Projeto e depois em Informações do Projeto. Aqui você pode ajustar a data de início do projeto, o calendário padrão e outras configurações importantes.
2. Defina as configurações básicas do projeto
Clique na guia Projeto e depois em Informações do Projeto. Aqui você pode ajustar a data de início do projeto, o calendário padrão e outras configurações importantes.

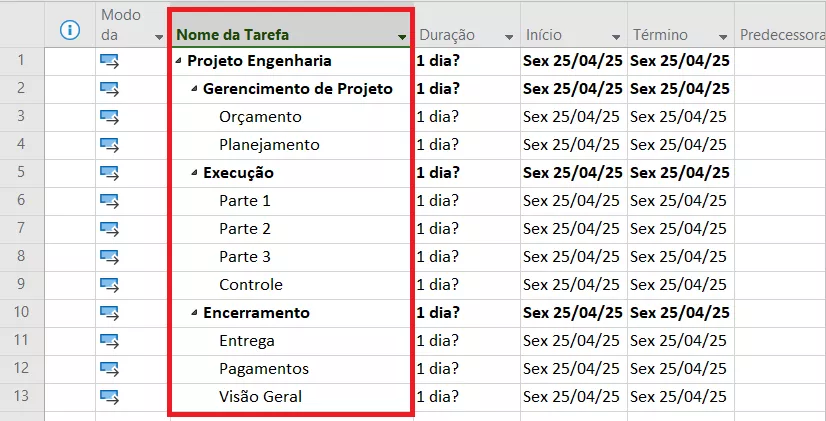

3. Insira as tarefas do projeto
Na visualização Gráfico de Gantt, comece a digitar as tarefas na coluna Nome da Tarefa. Insira todas as atividades que precisam ser executadas para concluir o projeto. Lembre-se de manter uma ordem lógica e de quebrar tarefas maiores em subtarefas, se necessário.
3. Insira as tarefas do projeto
Na visualização Gráfico de Gantt, comece a digitar as tarefas na coluna Nome da Tarefa. Insira todas as atividades que precisam ser executadas para concluir o projeto. Lembre-se de manter uma ordem lógica e de quebrar tarefas maiores em subtarefas, se necessário.
3. Insira as tarefas do projeto
Na visualização Gráfico de Gantt, comece a digitar as tarefas na coluna Nome da Tarefa. Insira todas as atividades que precisam ser executadas para concluir o projeto. Lembre-se de manter uma ordem lógica e de quebrar tarefas maiores em subtarefas, se necessário.
Lembre-se de manter uma ordem lógica e de quebrar tarefas maiores em subtarefas, se necessário (Recuar Tarefas à direita).
Lembre-se de manter uma ordem lógica e de quebrar tarefas maiores em subtarefas, se necessário (Recuar Tarefas à direita).
Lembre-se de manter uma ordem lógica e de quebrar tarefas maiores em subtarefas, se necessário (Recuar Tarefas à direita).

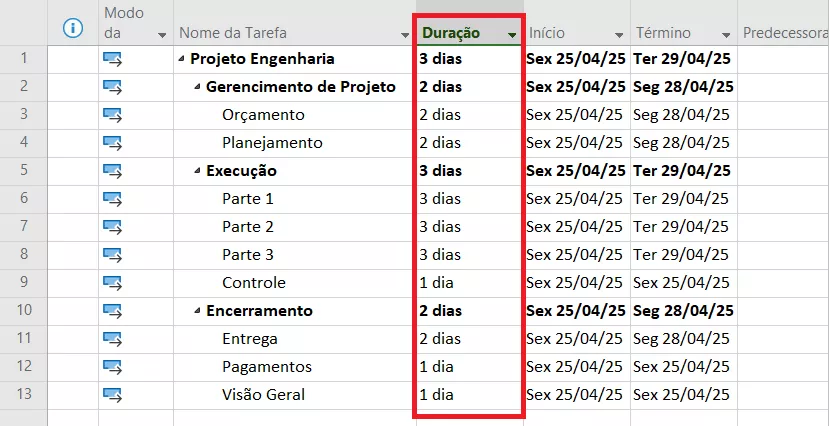

4. Estime a duração de cada tarefa
Na coluna Duração, informe o tempo estimado para a execução de cada atividade. O MS Project calculará automaticamente as datas de início e término com base nessas informações.
4. Estime a duração de cada tarefa
Na coluna Duração, informe o tempo estimado para a execução de cada atividade. O MS Project calculará automaticamente as datas de início e término com base nessas informações.
4. Estime a duração de cada tarefa
Na coluna Duração, informe o tempo estimado para a execução de cada atividade. O MS Project calculará automaticamente as datas de início e término com base nessas informações.

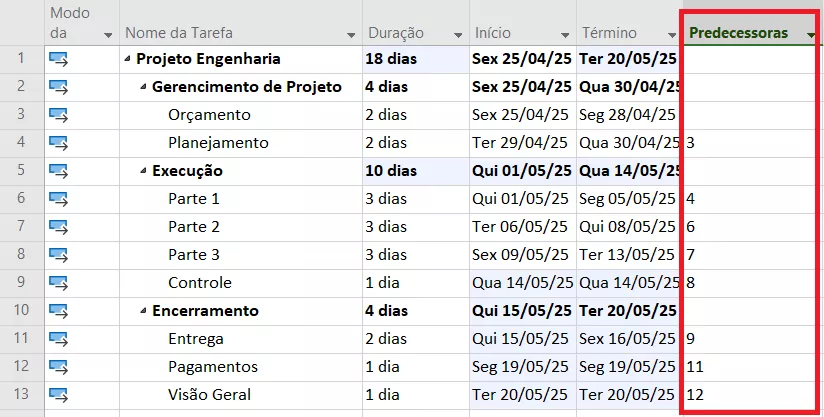

5. Estabeleça a sequência entre as tarefas (predecessoras)
Para organizar a ordem de execução, utilize a coluna Predecessoras para indicar quais tarefas devem ser concluídas antes do início de outras. Isso cria vínculos lógicos e dá mais realismo ao cronograma.
5. Estabeleça a sequência entre as tarefas (predecessoras)
Para organizar a ordem de execução, utilize a coluna Predecessoras para indicar quais tarefas devem ser concluídas antes do início de outras. Isso cria vínculos lógicos e dá mais realismo ao cronograma.
5. Estabeleça a sequência entre as tarefas (predecessoras)
Para organizar a ordem de execução, utilize a coluna Predecessoras para indicar quais tarefas devem ser concluídas antes do início de outras. Isso cria vínculos lógicos e dá mais realismo ao cronograma.

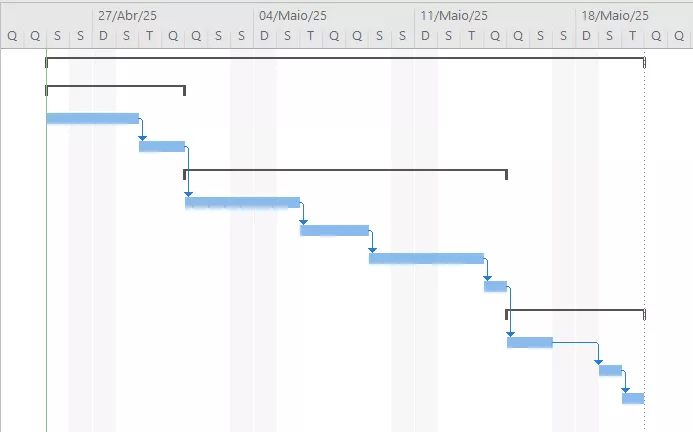

6. Acompanhe o Gráfico de Gantt
À medida que você insere as tarefas e vínculos, o gráfico de Gantt será gerado automaticamente no lado direito da tela. Ele permite visualizar o cronograma de forma clara, destacando o tempo de cada atividade e a linha do tempo geral do projeto.
6. Acompanhe o Gráfico de Gantt
À medida que você insere as tarefas e vínculos, o gráfico de Gantt será gerado automaticamente no lado direito da tela. Ele permite visualizar o cronograma de forma clara, destacando o tempo de cada atividade e a linha do tempo geral do projeto.
6. Acompanhe o Gráfico de Gantt
À medida que você insere as tarefas e vínculos, o gráfico de Gantt será gerado automaticamente no lado direito da tela. Ele permite visualizar o cronograma de forma clara, destacando o tempo de cada atividade e a linha do tempo geral do projeto.

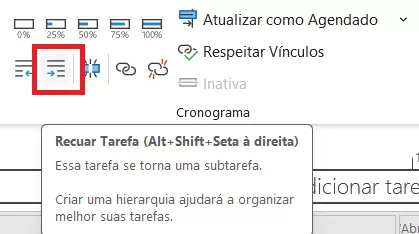

Diferença entre tarefas, subtarefas e marcos no MS Project
Diferença entre tarefas, subtarefas e marcos no MS Project
Diferença entre tarefas, subtarefas e marcos no MS Project
Entender a estrutura de um cronograma no MS Project é fundamental para organizá-lo de forma clara e eficiente.
A ferramenta permite hierarquizar as atividades e destacar pontos importantes do projeto por meio de três elementos principais: tarefas, subtarefas e marcos.
- Tarefas
São as atividades principais do projeto, aquilo que precisa ser feito para que os objetivos sejam alcançados. Elas podem representar grandes etapas do projeto ou grupos de atividades relacionadas.
- Subtarefas
São divisões das tarefas principais. Elas detalham as ações específicas que precisam ser executadas dentro de uma tarefa maior. No MS Project, você pode transformar uma tarefa em subtarefa ao aplicar recuo (indentação), criando uma hierarquia visual clara no cronograma.
- Marcos
Diferente das tarefas e subtarefas, os marcos não representam uma atividade em si, mas sim um ponto de verificação ou entrega importante no projeto. No MS Project, um marco é criado definindo a duração da tarefa como zero dias. Eles ajudam a sinalizar fases concluídas ou metas alcançadas, como “Entrega do protótipo” ou “Fim da fase de testes”.
Entender a estrutura de um cronograma no MS Project é fundamental para organizá-lo de forma clara e eficiente.
A ferramenta permite hierarquizar as atividades e destacar pontos importantes do projeto por meio de três elementos principais: tarefas, subtarefas e marcos.
- Tarefas
São as atividades principais do projeto, aquilo que precisa ser feito para que os objetivos sejam alcançados. Elas podem representar grandes etapas do projeto ou grupos de atividades relacionadas.
- Subtarefas
São divisões das tarefas principais. Elas detalham as ações específicas que precisam ser executadas dentro de uma tarefa maior. No MS Project, você pode transformar uma tarefa em subtarefa ao aplicar recuo (indentação), criando uma hierarquia visual clara no cronograma.
- Marcos
Diferente das tarefas e subtarefas, os marcos não representam uma atividade em si, mas sim um ponto de verificação ou entrega importante no projeto. No MS Project, um marco é criado definindo a duração da tarefa como zero dias. Eles ajudam a sinalizar fases concluídas ou metas alcançadas, como “Entrega do protótipo” ou “Fim da fase de testes”.
Entender a estrutura de um cronograma no MS Project é fundamental para organizá-lo de forma clara e eficiente.
A ferramenta permite hierarquizar as atividades e destacar pontos importantes do projeto por meio de três elementos principais: tarefas, subtarefas e marcos.
- Tarefas
São as atividades principais do projeto, aquilo que precisa ser feito para que os objetivos sejam alcançados. Elas podem representar grandes etapas do projeto ou grupos de atividades relacionadas.
- Subtarefas
São divisões das tarefas principais. Elas detalham as ações específicas que precisam ser executadas dentro de uma tarefa maior. No MS Project, você pode transformar uma tarefa em subtarefa ao aplicar recuo (indentação), criando uma hierarquia visual clara no cronograma.
- Marcos
Diferente das tarefas e subtarefas, os marcos não representam uma atividade em si, mas sim um ponto de verificação ou entrega importante no projeto. No MS Project, um marco é criado definindo a duração da tarefa como zero dias. Eles ajudam a sinalizar fases concluídas ou metas alcançadas, como “Entrega do protótipo” ou “Fim da fase de testes”.
Como acompanhar e atualizar o cronograma ao longo do projeto
Como acompanhar e atualizar o cronograma ao longo do projeto
Como acompanhar e atualizar o cronograma ao longo do projeto
Criar um cronograma é apenas o primeiro passo. Durante a execução do projeto, é fundamental acompanhar o progresso das atividades e fazer os ajustes necessários para manter o planejamento em dia.
O MS Project oferece recursos poderosos para esse acompanhamento em tempo real.
Atualize o status das tarefas, acompanhe desvios no cronograma, reprograme tarefas conforme necessário, use relatórios para manter a equipe informada, reavalie a linha de base.
Criar um cronograma é apenas o primeiro passo. Durante a execução do projeto, é fundamental acompanhar o progresso das atividades e fazer os ajustes necessários para manter o planejamento em dia.
O MS Project oferece recursos poderosos para esse acompanhamento em tempo real.
Atualize o status das tarefas, acompanhe desvios no cronograma, reprograme tarefas conforme necessário, use relatórios para manter a equipe informada, reavalie a linha de base.
Criar um cronograma é apenas o primeiro passo. Durante a execução do projeto, é fundamental acompanhar o progresso das atividades e fazer os ajustes necessários para manter o planejamento em dia.
O MS Project oferece recursos poderosos para esse acompanhamento em tempo real.
Atualize o status das tarefas, acompanhe desvios no cronograma, reprograme tarefas conforme necessário, use relatórios para manter a equipe informada, reavalie a linha de base.
Conclusão
Conclusão
Conclusão
Criar um cronograma de tarefas no MS Project pode parecer desafiador no início, mas com o domínio dos conceitos básicos e o uso correto das ferramentas, é possível transformar a gestão de projetos em algo muito mais organizado e eficiente. Ao estruturar bem as tarefas, definir marcos importantes e manter o cronograma sempre atualizado, você aumenta significativamente as chances de sucesso do projeto.
O cronograma é um guia estratégico que ajuda sua equipe a manter o foco, cumprir prazos e alcançar resultados com mais clareza. E com o MS Project ao seu lado, você tem um poderoso aliado para planejar, acompanhar e entregar projetos com excelência.
Se você quer se destacar no mercado e elevar o nível da sua gestão de projetos, vale a pena investir em conhecimento sobre essa ferramenta. Aqui na Expert Cursos, oferecemos formações completas e práticas para te ajudar a dominar o MS Project e aplicá-lo com confiança.
Criar um cronograma de tarefas no MS Project pode parecer desafiador no início, mas com o domínio dos conceitos básicos e o uso correto das ferramentas, é possível transformar a gestão de projetos em algo muito mais organizado e eficiente. Ao estruturar bem as tarefas, definir marcos importantes e manter o cronograma sempre atualizado, você aumenta significativamente as chances de sucesso do projeto.
O cronograma é um guia estratégico que ajuda sua equipe a manter o foco, cumprir prazos e alcançar resultados com mais clareza. E com o MS Project ao seu lado, você tem um poderoso aliado para planejar, acompanhar e entregar projetos com excelência.
Se você quer se destacar no mercado e elevar o nível da sua gestão de projetos, vale a pena investir em conhecimento sobre essa ferramenta. Aqui na Expert Cursos, oferecemos formações completas e práticas para te ajudar a dominar o MS Project e aplicá-lo com confiança.
Criar um cronograma de tarefas no MS Project pode parecer desafiador no início, mas com o domínio dos conceitos básicos e o uso correto das ferramentas, é possível transformar a gestão de projetos em algo muito mais organizado e eficiente. Ao estruturar bem as tarefas, definir marcos importantes e manter o cronograma sempre atualizado, você aumenta significativamente as chances de sucesso do projeto.
O cronograma é um guia estratégico que ajuda sua equipe a manter o foco, cumprir prazos e alcançar resultados com mais clareza. E com o MS Project ao seu lado, você tem um poderoso aliado para planejar, acompanhar e entregar projetos com excelência.
Se você quer se destacar no mercado e elevar o nível da sua gestão de projetos, vale a pena investir em conhecimento sobre essa ferramenta. Aqui na Expert Cursos, oferecemos formações completas e práticas para te ajudar a dominar o MS Project e aplicá-lo com confiança.
Posts relacionados
Posts relacionados
Posts relacionados
MS Project
MS Project
MS Project
O que é o MS Project e para que serve?
O que é o MS Project e para que serve?
O que é o MS Project e para que serve?
Desenvolvido pela Microsoft, o MS Project é um dos softwares de gerenciamento de projetos mais utilizados no mundo.
Desenvolvido pela Microsoft, o MS Project é um dos softwares de gerenciamento de projetos mais utilizados no mundo.
Desenvolvido pela Microsoft, o MS Project é um dos softwares de gerenciamento de projetos mais utilizados no mundo.
17 de abril de 2025
17 de abril de 2025
17 de abril de 2025
Excel
Excel
Excel
Curva ABC no Excel
Curva ABC no Excel
Curva ABC no Excel
A Curva ABC, também conhecida como Análise de Pareto, é uma metodologia amplamente utilizada para classificar itens, como produtos, clientes ou recursos.
A Curva ABC, também conhecida como Análise de Pareto, é uma metodologia amplamente utilizada para classificar itens, como produtos, clientes ou recursos.
A Curva ABC, também conhecida como Análise de Pareto, é uma metodologia amplamente utilizada para classificar itens, como produtos, clientes ou recursos.
21 de março de 2025
21 de março de 2025
21 de março de 2025
Excel
Excel
Excel
Funções mais usadas no Excel
Funções mais usadas no Excel
Funções mais usadas no Excel
Conheça as funções mais importantes do Excel e como utilizá-las, são funções simples e muito requisitadas, entre elas temos funções de soma, contagem, entre outras.
Conheça as funções mais importantes do Excel e como utilizá-las, são funções simples e muito requisitadas, entre elas temos funções de soma, contagem, entre outras.
Conheça as funções mais importantes do Excel e como utilizá-las, são funções simples e muito requisitadas, entre elas temos funções de soma, contagem, entre outras.
30 de janeiro de 2025
30 de janeiro de 2025
30 de janeiro de 2025
Posts mais acessados
Posts mais acessados
Posts mais acessados
Soft Skills
Soft Skills
Soft Skills
Top 5 Soft Skills para sua carreira profissional
Top 5 Soft Skills para sua carreira profissional
Top 5 Soft Skills para sua carreira profissional
Confira quais são as principais soft skills que vão impulsionar a sua carreira profissional em diferentes situações
Confira quais são as principais soft skills que vão impulsionar a sua carreira profissional em diferentes situações
Confira quais são as principais soft skills que vão impulsionar a sua carreira profissional em diferentes situações
Excel
Excel
Excel
Aprenda a Criar Gráficos no Excel em 5 Minutos
Aprenda a Criar Gráficos no Excel em 5 Minutos
Aprenda a Criar Gráficos no Excel em 5 Minutos
Uma das funções mais úteis do Excel é a criação de gráficos, que ajudam a visualizar dados de maneira clara e impactante.
Uma das funções mais úteis do Excel é a criação de gráficos, que ajudam a visualizar dados de maneira clara e impactante.
Uma das funções mais úteis do Excel é a criação de gráficos, que ajudam a visualizar dados de maneira clara e impactante.
AutoCAD
AutoCAD
AutoCAD
Como configurar a escala no AutoCAD
Como configurar a escala no AutoCAD
Como configurar a escala no AutoCAD
Entenda como criar diferentes escalas no AutoCAD com diferentes unidades, seja em metros, centímetros ou milímetros
Entenda como criar diferentes escalas no AutoCAD com diferentes unidades, seja em metros, centímetros ou milímetros
Entenda como criar diferentes escalas no AutoCAD com diferentes unidades, seja em metros, centímetros ou milímetros
Excel
Excel
Excel
Funções mais usadas no Excel
Funções mais usadas no Excel
Funções mais usadas no Excel
Conheça as funções mais importantes do Excel e como utilizá-las, são funções simples e muito requisitadas
Conheça as funções mais importantes do Excel e como utilizá-las, são funções simples e muito requisitadas
Conheça as funções mais importantes do Excel e como utilizá-las, são funções simples e muito requisitadas
WhatsApp (13)99742-2340
WhatsApp (13)99742-2340
WhatsApp (13)99742-2340
suporte@experttcursos.com.br
suporte@experttcursos.com.br
suporte@experttcursos.com.br
© Expert Cursos - CNPJ 37.523.659/0001-32 - Todos os direitos reservados
© Expert Cursos - CNPJ 37.523.659/0001-32 - Todos os direitos reservados
© Expert Cursos - CNPJ 37.523.659/0001-32 - Todos os direitos reservados
